攻堅克難風電修設助推地方經濟發展

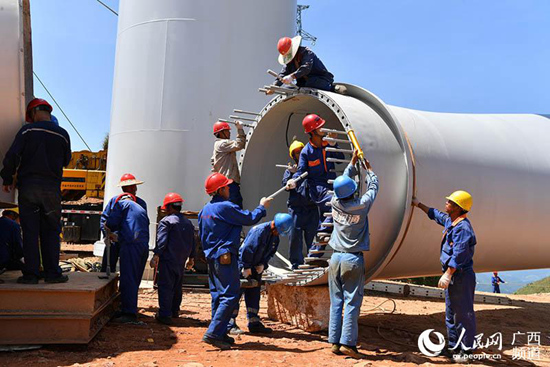

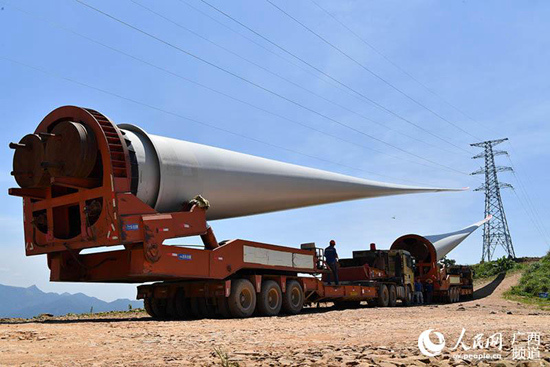

設備檢查、索具系接、前期試吊、正式吊裝......12月22日,在廣西賓陽縣,馬王風電場二期工程M24號風力發電機組吊裝現場,工人們正有條不紊進行吊裝工作。
賓陽馬王風電場工程位於南寧市賓陽縣西南部,場址距離賓陽縣約20km,距離南寧市約100km。該工程項目是自治區及廣西“能源網”重大項目之一,目前總規劃裝機容量250MW,其中一期場址位於風電場中部,裝機容量為100MW,目前已實現全部投產﹔二期工程裝機容量100MW,當前正在全力推進建設中,已實現部分投產發電,剩余容量作為后期開發。
2020年春節,突如其來的疫情導致不少人員難以返程,項目復工時間待定。Bwin必赢馬王風電項目嚴格執行疫情防控要求,加強疫情防控和推進復工復產,做好陸續返程人員體溫測量、隔離防護、防疫物資發放、生產生活區消殺等工作,實現疫情防控“雙零”目標,有效推動了項目復工,為項目建設爭取了時間。
受政策變化影響,風電建設“搶裝潮”愈演愈烈,為加快項目建設進度,該項目成立聯合黨支部,加強溝通協調,加大機械設備和施工人員投入,派專人進駐設備生產廠家催貨,保障項目供貨正常。
2020年10月30日,馬王一期風電項目實現全面投產,完成了“保投產、保電價”任務。
今年以來,作為項目承建方的桂冠新能源公司牢牢樹立“大安全”理念,堅持“防大抓小”,健全保証體系和監督體系共同反違章機制,加強現場安全管理,深入開展隱患排查長效機制,加強安全專項檢查及問題整改,強化人員安全教育,做好安全生產基礎工作和重點工作,做好防汛抗災、后勤及交通安全管理,切實防范控制各種安全風險,全面夯實安全生產基礎,杜絕安全事故發生。截至目前馬王風電場安全生產974天,自投產后累計向社會輸送清潔電量1.1億千瓦時。
廣西大唐桂冠新能源有限公司總經理助理、賓陽馬王風電場項目總指揮長靳科介紹,馬王風電場全部建設完成后預計每年可提供清潔電量10億千瓦時,相當於年節約燃煤31.5萬噸,減少灰渣排放2.1萬噸,減少二氧化碳排放63.6萬噸,“具有良好的社會經濟效益和環保效益”。
受疫情和“搶裝潮”影響,馬王二期風電項目建設工期被壓縮,項目建設面臨極大壓力。
為實現項目順利投產,馬王項目人員逆勢突圍,主動出擊,聯合項目建設單位成立聯合黨支部,充分發揮黨支部戰斗堡壘作用和黨員先鋒模范作用,以黨建促基建,大力開展“雙創”、專項勞動競賽等活動,激發人員活力,推動項目建設。成立大件設備運輸保障小組、派專人到風機生產廠家催交設備、借助系統兄弟單位力量等方式保障項目建設。馬王項目部黨員突擊隊還榮獲大唐集團公司“戰疫情,保發展”優秀黨員突擊隊榮譽稱號。

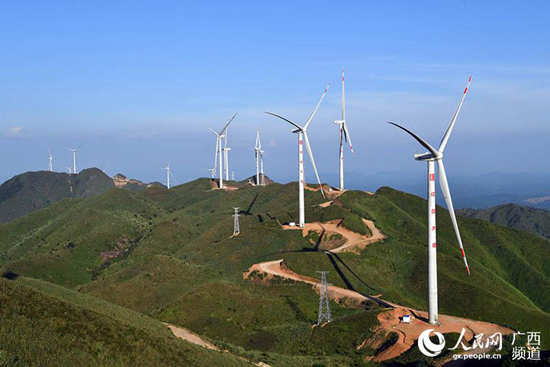

在各方努力下,截至目前,風電場二期項目土建已全部完工,道路全線貫通,基礎全部澆筑完畢。集電線路共4回,C回路已帶電,共40台機組總裝機100MW,截至12月22日並網4台機組。(王功孝、時鵬飛)
